“雪飞燕”加快临电设施建设
来源:北京日报  |  2021-12-23 08:54:47

“雪飞燕”加快临电设施建设

  为了满足“雪飞燕”国家高山滑雪中心的用电需求,国网北京电力延庆供电公司在提前完成永久供电设施建设的基础上,加快实施临时用电设施的建设,为冬奥会提供可靠电力供应。昨天,记者在国家高山滑雪中心了解了相关情况。

  冬奥临电建设是冬奥电力工作的重要组成部分。据了解,国家高山滑雪中心临设点位分布广、可用空间少,同时存在气候环境恶劣、穿插造雪工作等客观因素,使高山滑雪中心成为施工难度最大、协同配合程度要求最高的场馆。前期,在临时用电设施建设点位选取过程中,国网北京电力延庆供电公司员工多次到现场踏勘,按照施工作业标准与规范,综合考虑疫情防控分区等因素,合理调整布局,逐一确定好安装位置,确保所有临时用电设施既能满足用电负荷需求又能兼顾疫情防控要求。

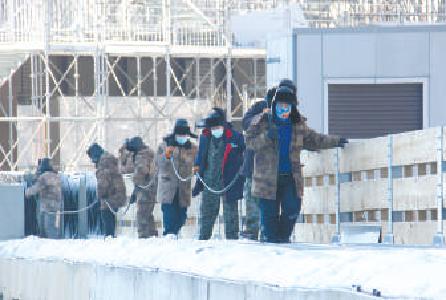

  昨天,在国家高山滑雪中心集散广场,配电室、低压配电箱、不间断电源(UPS)已全部就绪,临电建设施工人员工作人员正在为OBS转播系统的设施提供源源不断的电力动能。另一边,在国家高山滑雪中心竞速结束区,20余名临电建设施工人员正齐心协力、密切配合,将长400余米的电缆进行敷设、做头、调试等工作,确保赛时OBS转播区的临时用电设施能够满足转播服务的各项用电需求。

  “国家高山滑雪中心共计411项临电需求,涉及体育、转播、安保、技术等22个业务领域,明年1月初,外籍技术、转播等专家将来到场馆开展内部工作,我们要于12月底完成转播综合区、评论员区、技术机房及相关摄影平台的送电。”延庆场馆群电力协调经理蒋一琪介绍说,“目前场馆11台临电变压器均已顺利发电,总供电量达10990千伏安,现正在紧密开展低压临电设备建设、调试等工作。”

  据悉,国网北京电力延庆供电公司计划12月30日前完成临电工程验收发电,同步完成保护定值设定、ATS自投传及UPS实传,后续开展大负荷测试。

“雪飞燕”加快临电设施建设

  国家高山滑雪中心正在进行缆车“测压”。 段学峰摄

  又讯 12月20日至24日,位于延庆赛区的国家高山滑雪中心——“雪飞燕”开启持续五天的缆车压力测试,检验这条交通大动脉运行安全和承载能力,为冬奥赛时运行打下坚实基础。

  国家高山滑雪中心山势险峻,场地条件复杂,赛时将连续举办冬奥会11个小项和冬残奥会30个小项比赛,场馆运行时间长,客户群数量大,通往赛场仅有一条盘山路连接场馆内外地面交通,且停车位数量少、车辆回转空间小,赛时通行能力受限。缆车是另一条通往赛区的大动脉,但山地气候复杂,受霜雾、大风影响运行时间不确定、运力不稳定,空间设施、运行点位分散在不同区域,交通资源紧张、组织难度高。因此,缆车“测压”成为赛事保障的重要一环,对积累组织运行经验具有重要意义。

  据了解,国家高山滑雪中心索道系统共设9条架空索道及2条拖牵索道,全长约10.3公里,串联延庆冬奥村及高山滑雪中心各区域。其中主流线索道包含A1、A2、B1索道及C索道,线路全长4000余米,高差超过1000米,总计设有206个吊厢。其中A索道、B索道最高运行速度6米/秒,单向运量3200人/小时,吊具设有座椅加热功能及定位系统,并在内部装有无线广播传媒装置。(北京日报 通讯员 张思琦)
